保障大運會電力供應 成都“會戰龍王”專項行動啟動

發表時間:2023-03-20 17:20

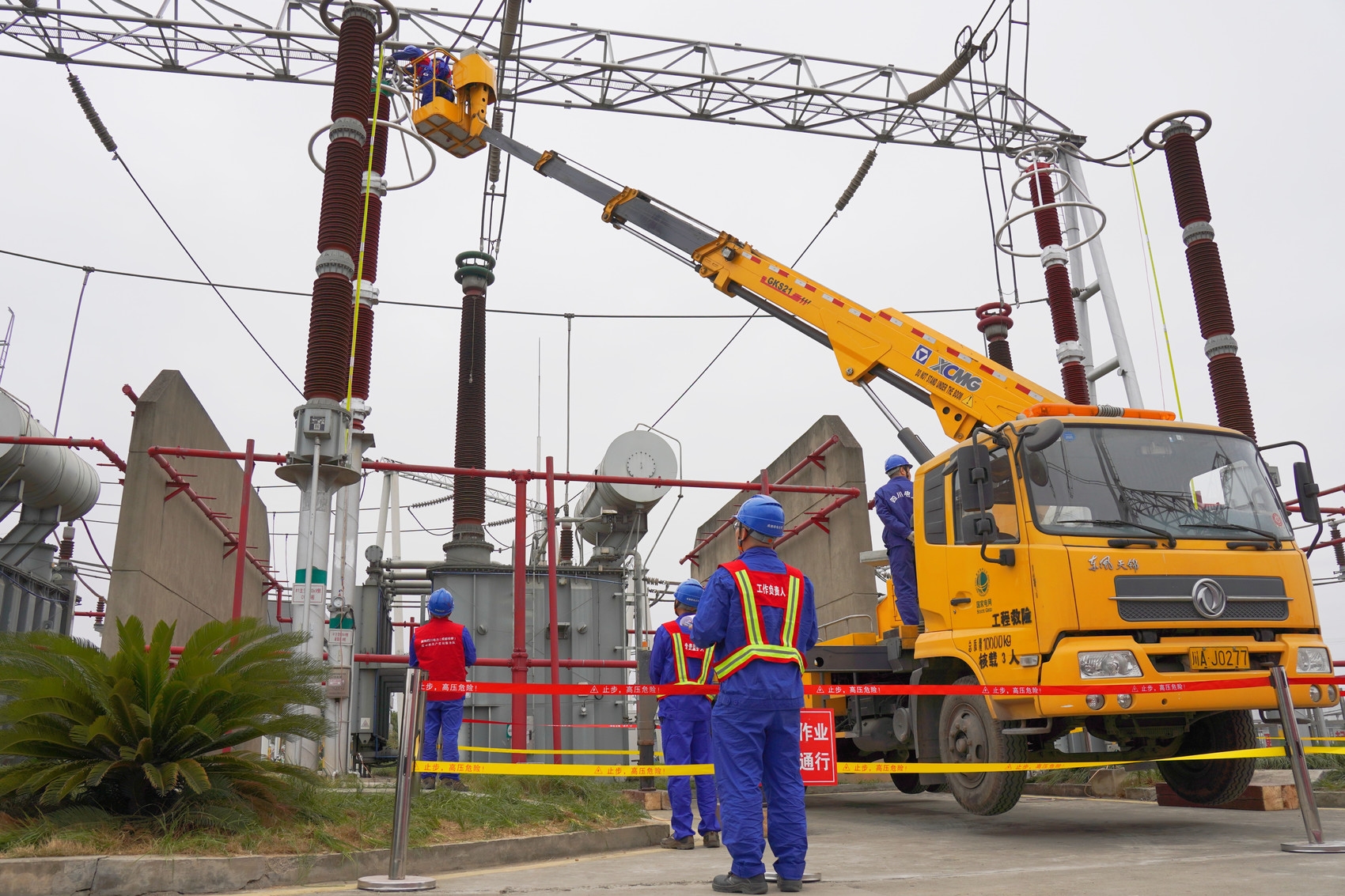

改造工程現場 國網成都供電公司供圖

謝勇 四川在線記者 李欣憶

記者3月20日從國網成都供電公司獲悉,為給即將到來的第31屆世界大學生夏季運動會提供安全可靠的電力供應,該公司已啟動“會戰龍王”專項行動,對位于成都市青白江區的500千伏龍王變電站緊鑼密鼓開展改造。

20日一早,國網成都供電公司超高壓運檢中心工作負責人李堅就在組織作業人員有序配合轉運新設備,為變電站內舊原件的更換工作做好準備。今年春節以后,李堅和100余名技術人員一起參與“會戰龍王”專項行動,目前工程已全面進入施工攻堅階段,每天有100余人在500千伏龍王變電站站內開展老舊設備更換。接下來,國網成都供電公司將全力以赴會戰500千伏龍王變電站老舊設備改造工程,確保在4月27日前完成改造,并恢復成都東北部電網運行方式,為成都大運會召開提供充足可靠的電力保障。

500千伏龍王變電站位于成都市青白江區,既是大運會核心場館的重要電源,也是成都十座500千伏樞紐變電站之一,支撐著成都東北部區域供電,在成都電網有著舉足輕重的地位。該站是四川省第一批、成都市第一座投產的500千伏變電站,部分設備已運行30年,存在設備整體老舊、缺陷頻發等問題,急需通過改造,煥發新活力。

該工程具有工作量大、操作復雜、風險性高、重要客戶多四大特征,是國網系統內極為罕見的,也是四川省內近十年最復雜的500千伏變電站老舊設備改造工程。整個項目施工階段歷時120天,涉及7個項目、77項任務,現場施工高度復雜,涉及18類工種,參建人員共7000余人次。

為避免該站在檢修期間給成都電網帶來影響穩定運行的風險,國網成都供電公司在準備階段多次組織專家團隊優化作業組織措施,最終方案較原方案縮短工期46天、總工期壓縮30%。工程實施期間,全面加強了作業現場安全質量管控,將作業量細化到每一天、每一人,確保每天按計劃推進。同時,還積極協調四川電網安排跨區支援,將部分負荷轉由德陽等周邊電網承擔,創新搭接2條220千伏線路,保障改造期間成都東北部區域電網可靠供電。



分享到:
  • 19141375498

主站蜘蛛池模板: 无码乱码av天堂一区二区 | 日韩欧美在线伊人 | 91社区免费福利区 | 欧美亚洲精品在线 | 日本国产在线视频 | 日本伦理片在线播放 | 成人啪精品视 | 91免费在线观看 | 国产综合精品色 | 欧美日韩经典 | 国产精品精 | 97国产一区二 | 国产高清精品aaa | 日本播放器大片免费 | 日韩素人一区二区 | 国产亚洲一区二 | 日本色免费一区二区 | 九九九全国免费视频 | 成人短视频黄 | 国产无遮 | 区二区三区不卡 | 国产情侣自拍小视频 | 成人一区二区在线 | 欧亚天堂在线播放 | 国产系列第一页 | 岛国视频在线 | 日韩精品a∨片蜜臀 | 区二区三区在线观看 | 国产不卡福利 | 日本aⅴ | 91福利影视在线 | 国产乱伦精品 | 欧美日韩在线视 | 欧美日韩国产 | 午夜理论片 | 日韩一区二区操 | 欧美日韩精品一区二 | 日本高清色本 | 精品一线二线在线 | 欧美亚洲性爱综 | 欧美日韩人成 |
